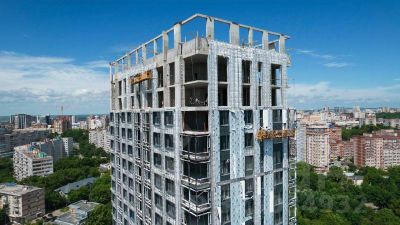

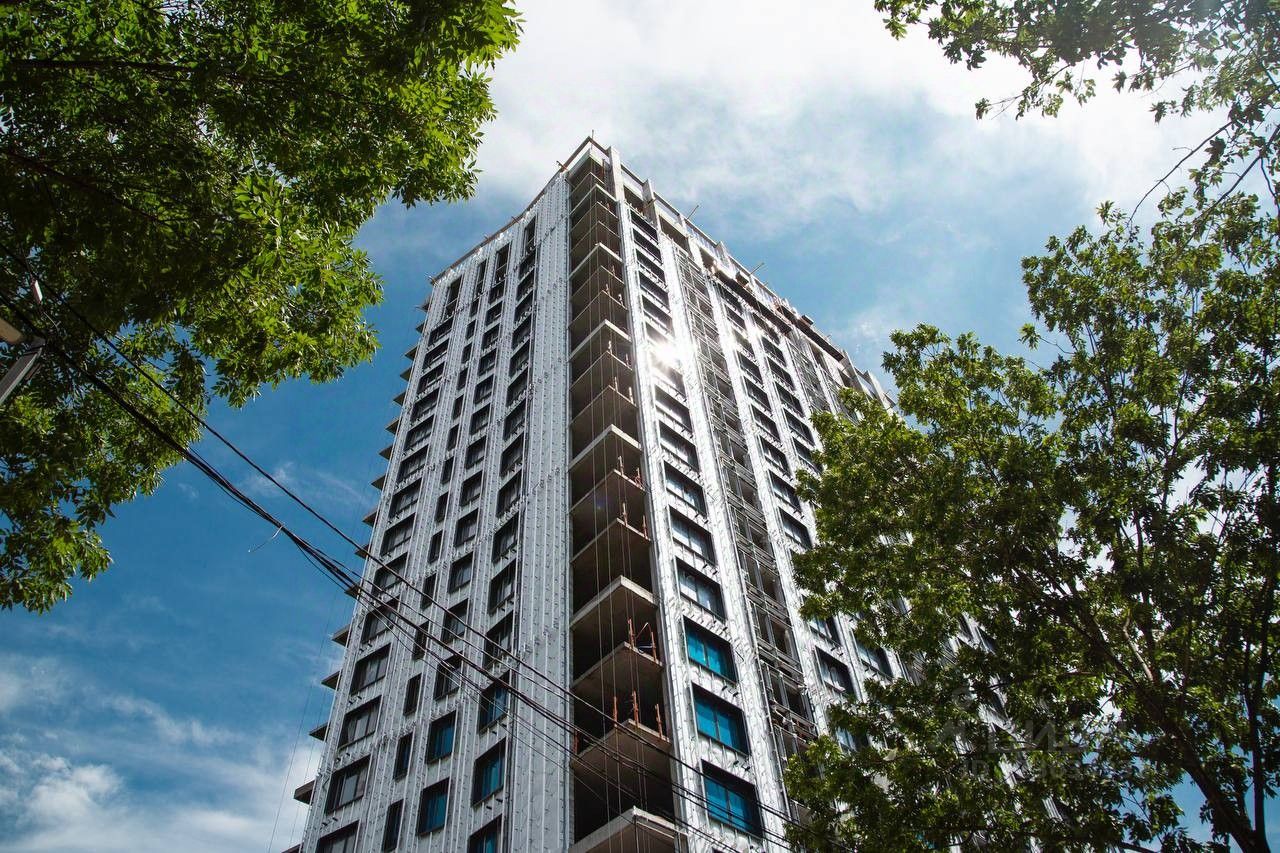

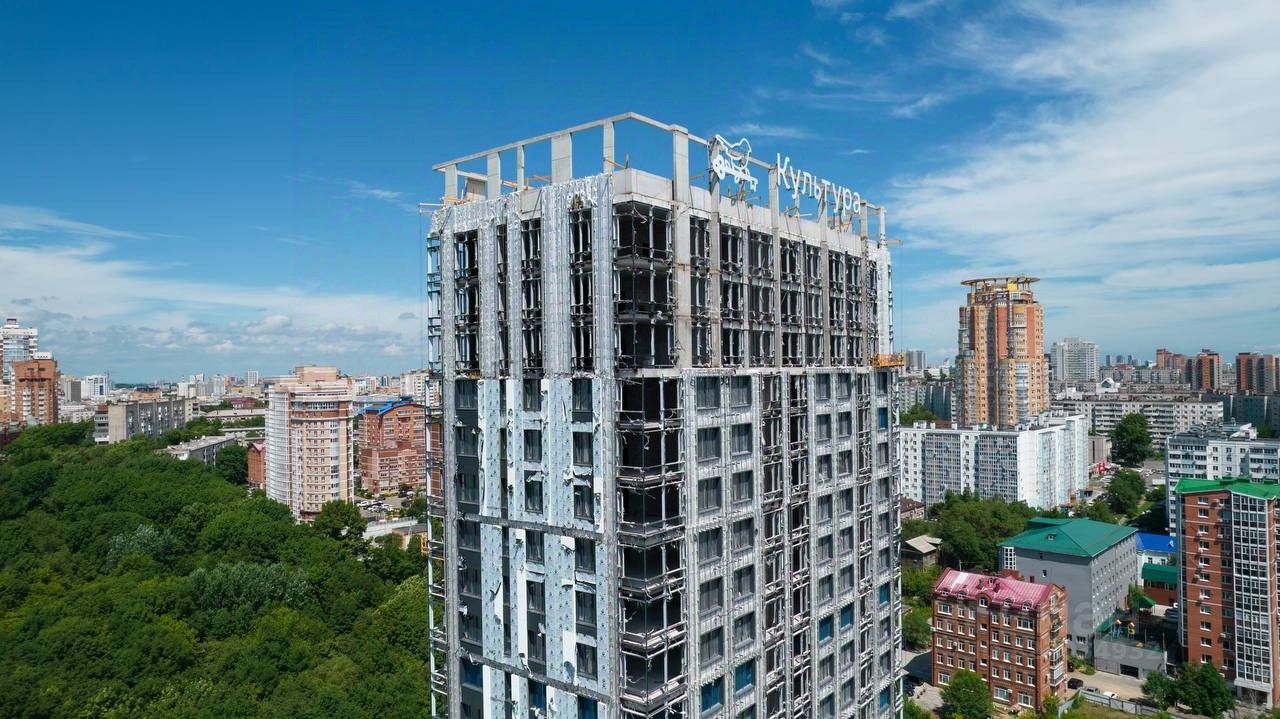

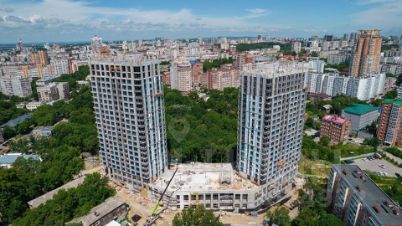

Ход строительства дома Культура.Гармония
Заканчивают отсыпку вдоль подпорной стенки Шуранова для устройства финишного покрытия.
Заканчивают монтаж оборудования вентиляционных, устройство противодымной вентиляции.
Активно ведется работа по финальной облицовке алюминиевыми композитными панелями, закрыли 2 стороны по одной на каждой секции.
Монтаж витражей стилобата выполнен на 95%. Заканчивают монтаж витражей 1 секции, заканчивают устройство направляющих и утепления стилобатной части здания.
Активно выполняются работы по отделке мест общего пользования, выполнена штукатурка стен 1, 2 секций, ведется монтаж панелей стен в МОП, установка дверей в квартиры, укладка керамогранита, монтаж потолка, ограждений переходных балконов.
Начали укладку брусчатки на стилобате. Сдали водомерный узел. Идет подготовка для сдачи подстанции, электрика и ОПС по комплексу выполнена на 95%, слаботочные сети на 70%.
Выполняется монтаж декоративного освещения парковки.
